建华建材(中国)助力南通六院隔离病房扩建项目建设

2020-02-14

   江苏省南通市应急病房项目整合南通市第六人民医院传染科的医疗资源,在其空余地块按照医院标准扩建隔离病房。这是南通市疫情防控指挥部根据未来疫情防控形势作出的应急预案。

  在医院扩建项目开工的同时,建华建材(中国)有限公司也接到了配合提供项目供电所需预制电缆排管及预制电缆井的紧急联系函。

南通市第六人民医院

  配电工程是扩建工程的重要基础之一,为确保项目按期完成建设任务,南通市政府要求2月9日项目现场必须达到通电要求,南通供电公司在充分考虑项目工期和质量的前提下,紧急联系建华建材(中国)有限公司(以下简称建华建材)配合供应16节6孔矩形电缆排管及1套4米预制电缆井,以确保按期完成通电任务!

  2月7日上午10点,在收到联系函后,建华建材快速响应,立即启动“应急方案”,迅速成立由生产、运输、技术及市场人员组成的专项服务团队,紧急调动产品及运输资源,确保准时发货。

  因为处于防疫关键时期,建华建材的生产基地也尚未复工,但是生产、仓储、物流和技术等环节的员工没有畏难,主动请缨迅速返回岗位,投入到该项目产品的筹备运输中。其中最难解决的是运输车辆进入厂区及道路运输问题,建华建材利用自有物流优势,紧急协调相关部门、人员,在保障安全的前提下,特事特办,以最快的速度将产品装车运出!每个环节的建华人都在全力以赴为南通的疫情防控保障贡献自己的力量。

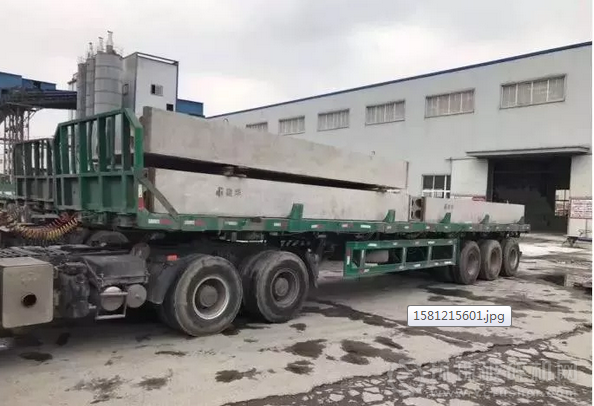

产品从生产基地装车发往项目现场

  2月7日中午11点30分,建华建材技术、市场人员到达项目现场,协助指导现场工人进行基础垫层的施工。

指导施工现场基础垫层

  2月7日下午1点30分,建华建材运输车辆在经过多处安全防疫检查后,将第一批预制电缆排管及预制电缆井顺利运至项目现场;下午5点,剩余产品全部运卸到位。

产品运输经过多处防疫检查

第一批产品运输至项目现场

  2月8日上午8点,在经过一夜的垫层施工后,预制电缆排管及预制电缆井正式开始吊卸安装。

预制产品安装现场

  2月8日上午11点30分,所有预制产品全部安装完成!

  在这场争分夺秒的建设“战役”中,预制产品的装配化优势得到了最大发挥:所有预制构件产品在建华建材的工厂内预制完成,标准化程度高,构件质量有保证。同时,现场机械化组拼装,施工效率较传统现浇结构大幅度提高,拼装节点质量也可充分保证,最终,建华建材交出了一份圆满的答卷!

  疫情无情,人有情,建华建材在响应国家预制装配化的同时,积极参与政府应急项目建设,快速反应、专人服务,保障建筑安全的同时为人民生命安全提供保障,进一步践行了“走正道、负责任、心中有别人”的企业文化,彰显了企业的社会责任感。
